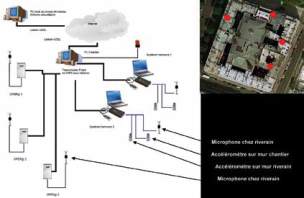

afin d’avoir accès à toutes les données. Le PC est relié par
Internet au bureau d’étude acoustique afin de pouvoir
réécouter, analyser et éditer les rapports.

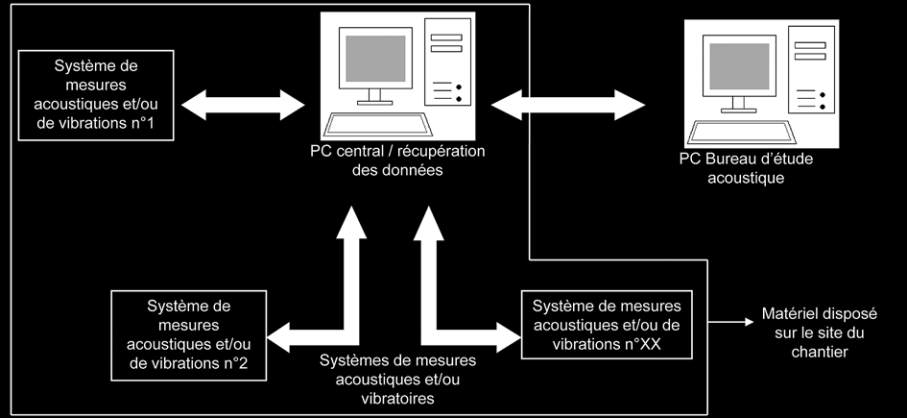

L’entreprise EIFAGE a mis en place un système 01 dB Métravib
qui comporte deux points experts (vibration et acoustique) et
trois points uniquement acoustiques. Ces trois derniers points
ne déclenchent pas d’alarmes spécifiques et n’amènent pas
de pénalités à l’entreprise. Ils sont utilisés uniquement en
cas de plaintes des riverains afin de contrôler les éventuels
dépassements.
Un enregistrement audio est réalisé pour valider et identifier la
gêne. En effet, les riverains accusent souvent le chantier d’être
bruyant alors qu’il n’est pas toujours à l’origine de la nuisance.
Des avertisseurs lumineux, e-mail, et appels téléphoniques
permettent de prévenir l’entreprise
en temps réel.
Le système est mis en place avant
le début du chantier. La première
semaine de démarrage des travaux
est une semaine d’observation qui
permet d’affiner les critères exigés
dans le DCE. Ainsi, on ne retient
que les procédures cohérentes
avec les seuils contractuels limites
(éventuellement réajustés).
4 raisons pour mettre
en place d’un système
de surveillance…
• Limiter l’impact du chantier sur le voisinage,
• Faire respecter les « règles du jeu » définies dès les études
et intégrées dans le DCE,
• Permettre la communication entre les différents intervenants
(experts, riverains, entreprise…) et « désamorcer » les conflits
(arrêts de chantiers, plaintes des riverains…),
• Répondre aux spécifications du décret sur les bruits de
voisinage, à savoir qu’un chantier est considéré comme
gênant pour le voisinage si les précautions prises pour limiter
le bruit sont insuffisantes.
Début des travaux de restructuration : septembre 2007
Fin des travaux : décembre 2009
Livraison de l’équipement : 1er semestre 2010
